古川排水機場整備工事

このページの情報をX(旧Twitter)でポストできます
このページの情報をフェイスブックでシェアできます

ページ番号1040766  更新日 令和7年4月17日

印刷大きな文字で印刷

事業内容

豪雨による雄物川の水位上昇に伴い古川排水樋門が閉じた際に、古川の水をポンプで強制的に排水するための排水機場を整備するものです。

  • 古川流域の総合的な治水対策協議会

工事概要

  1. 設置箇所 古川左岸側
  2. 排水能力 10㎥/s(水中ポンプ1㎥/s×10台)
  3. 給電設備 発動発電機×5台
  4. 排水形式 堤防乗越形式 φ600鋼管×10本
  5. 操作棟 鉄骨平屋建

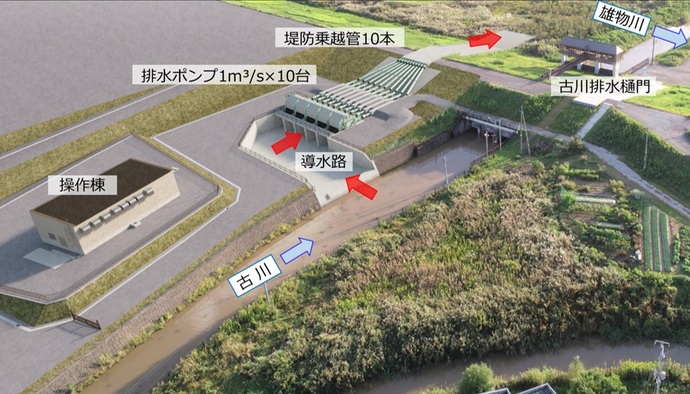

完成イメージ図
完成イメージ
全体計画

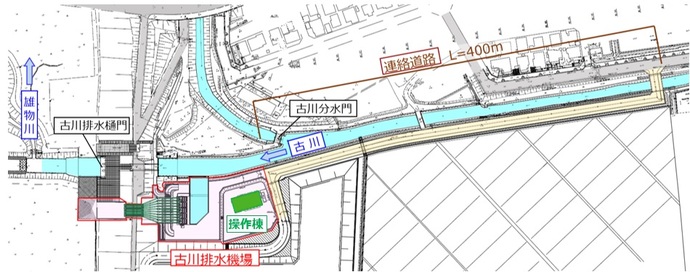

全体計画平面図



施工業者は「土木」、「機電設備」および「建築」に分かれています。

土木
施工業者 伊藤工業・英明・加藤建設特定建設工事共同企業体
工期 令和5年9月29日から令和8年3月19日
機電設備
施工業者

荏原・能登谷・秋田電気建設工事共同企業体

工期 令和5年9月29日から令和8年3月19日
建築
施工業者 伊藤工業・加藤建設特定建設工事共同企業体
工期 令和6年12月24日から令和8年3月19日

工事の進捗状況

古川排水機場整備工事の進捗状況をお知らせします。

導水路整備・操作棟盛土

令和6年度に引き続いて導水路の整備を行っています。現在、水路躯体のコンクリート打設を行っています。また、排水ポンプの操作棟を建設するため、盛土を行いました。今後、上屋の建設を進めていきます。

令和7年4月16日時点施工状況

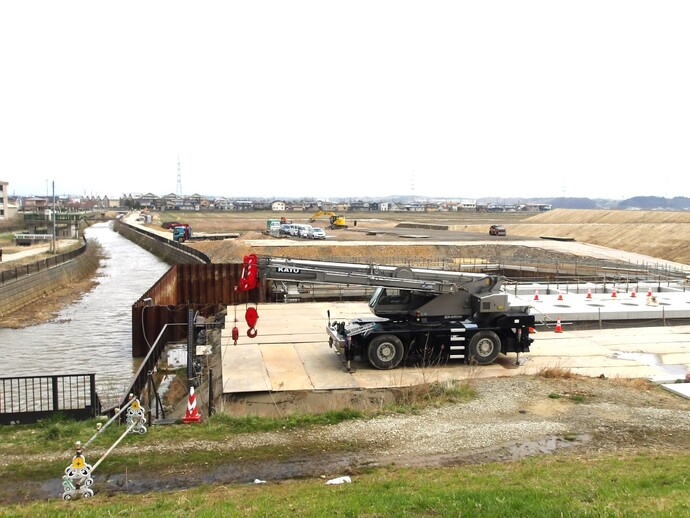

令和7年4月16日(定点)

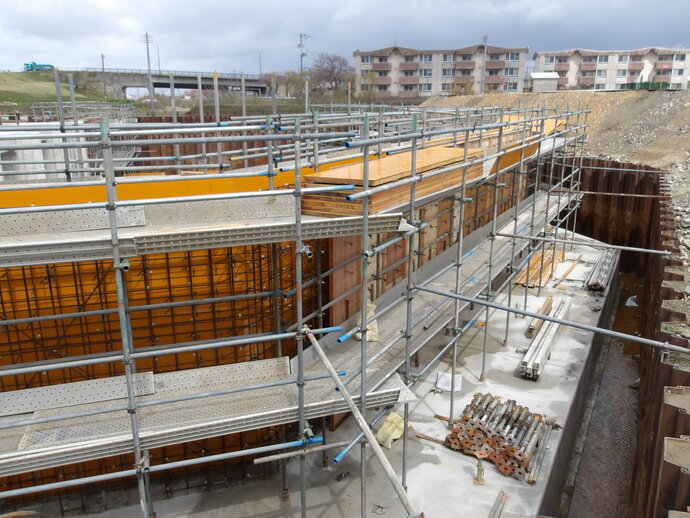

令和7年4月16日 型枠設置状況
令和7年4月16日(コンクリート型枠)

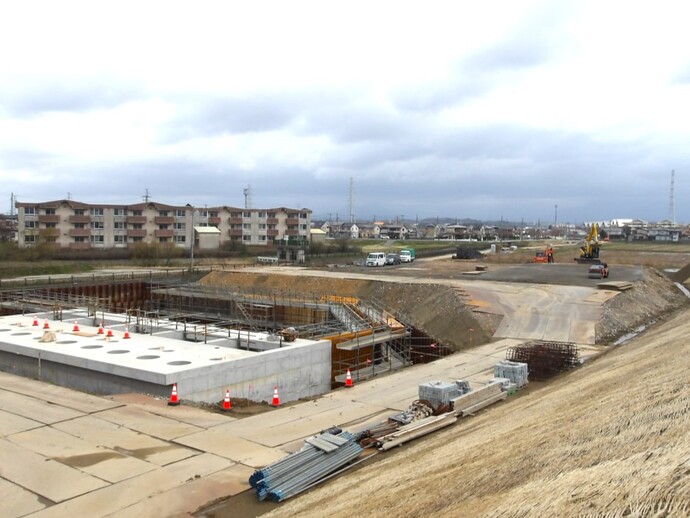

令和7年4月16日 操作棟盛土
令和7年4月16日(操作棟盛土)

導水路の底版・側壁

引き続き導水路の整備を行っています。床掘が終了しました。導水路の底版・側壁を(1)鉄筋組(2)型枠の組み立て(3)コンクリートの打設、という順番で整備していきます。

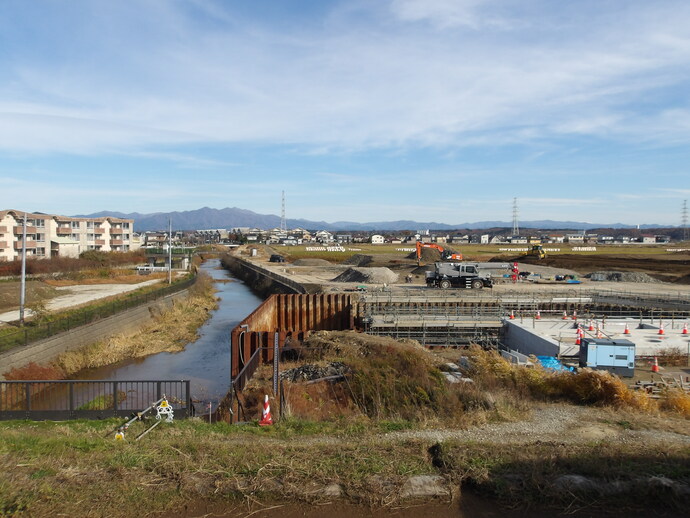

令和6年12月2日時点の現場定点写真
令和6年12月2日(定点)

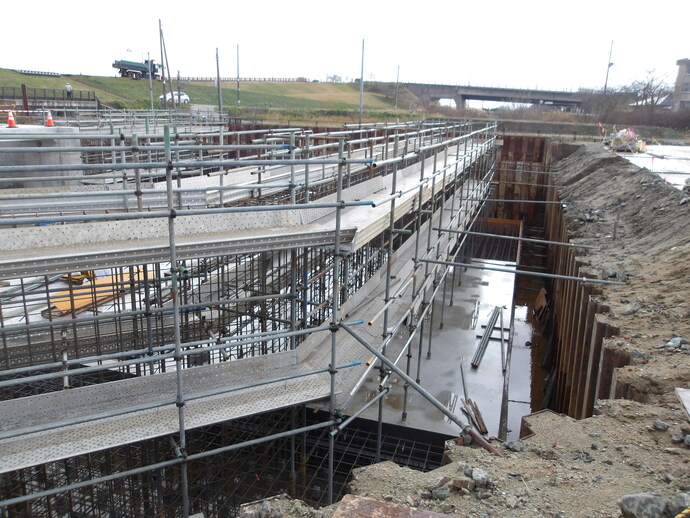

令和6年12月2日時点の現場写真(鉄筋組み)
令和6年12月2日(鉄筋組み状況(1))

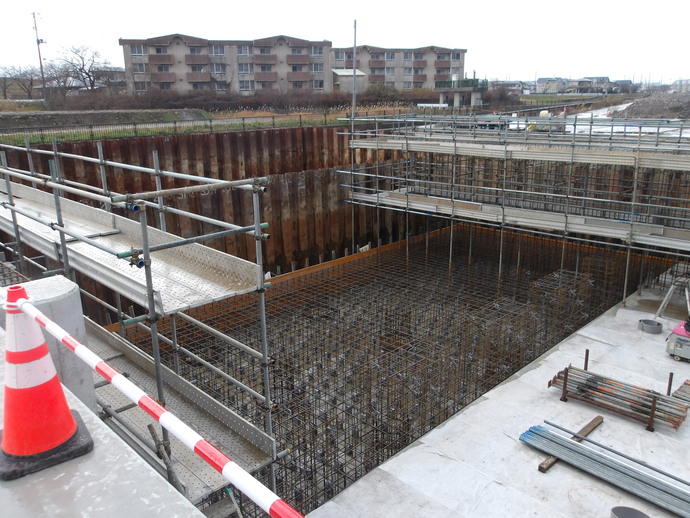

令和6年12月2日時点の現場状況(鉄筋組み)
令和6年12月2日(鉄筋組み状況(2))

床掘(導水路)

吸水槽の頂版の打設・脱型が終了しました。続いて、河川水をポンプへと引き込む導水路を整備するため、床掘りを行っています。

定点観測地点から見た施工状況

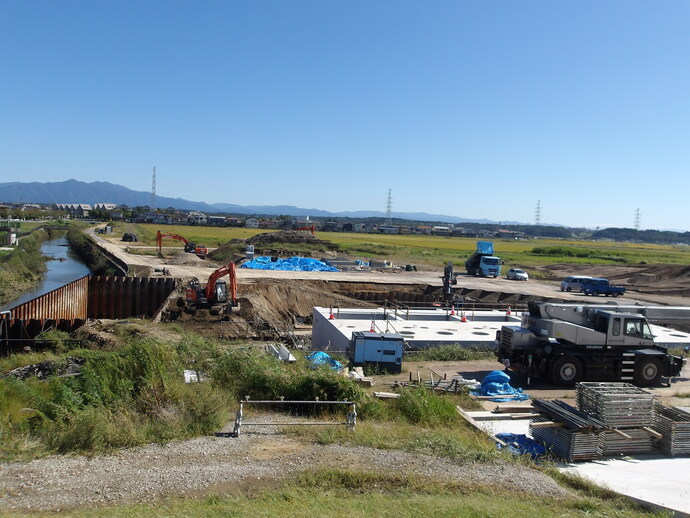

令和6年9月24日(定点)
導水路施工状況

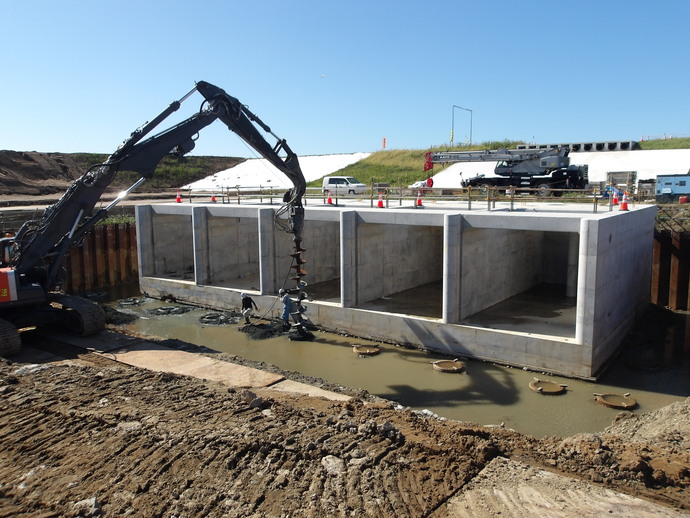

令和6年9月24日(床掘)

鉄筋組(吸水槽頂版)

吸水槽の底版および側壁部分のコンクリート打設が終了し、頂版部分の「鉄筋組」を行っています。

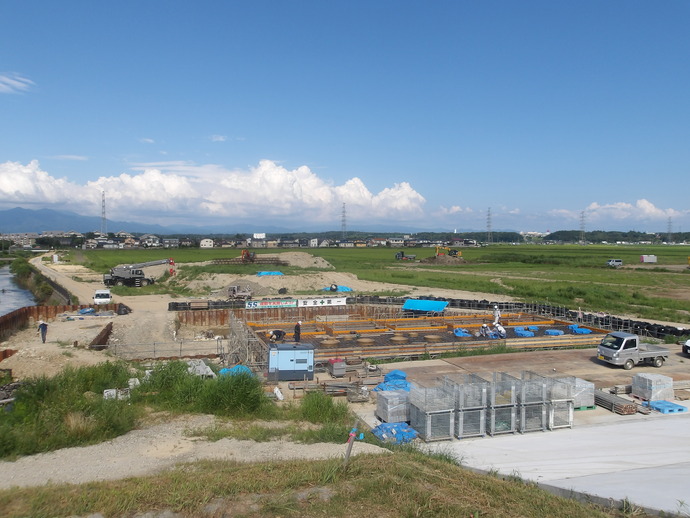

吸水槽の頂版部分の鉄筋を組んでいます
令和6年8月9日

鉄筋組(吸水槽底版・側壁)

吸水槽の底版および側壁部分の「鉄筋組」を行っています。

床堀り施工状況

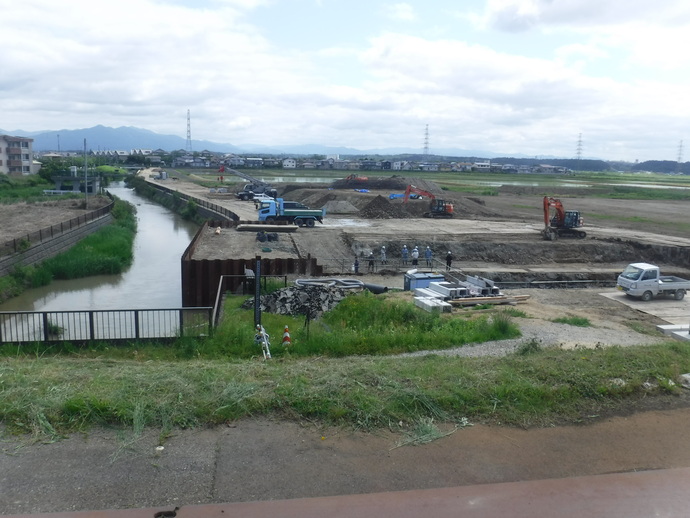

令和6年7月2日

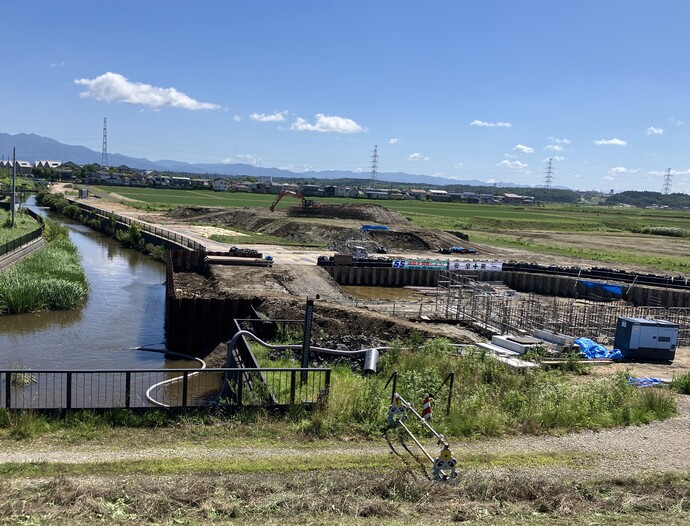

床堀り状況

仮設矢板の打ち込みが完了し、吸水槽部分の「床掘り」を行っています。

床堀り施工状況
令和6年6月6日

仮設矢板打ち込み状況

排水機場や導水路などを支えるコンクリート杭の施工が4月中旬に完了しました。現在、吸水槽を施工するにあたり、仮設の矢板を打ち込んでいます。矢板の打ち込み完了後、「床掘り」「鉄筋組み」「コンクリートの打設」という順序で施工予定です。

杭基礎施工状況
令和6年5月7日

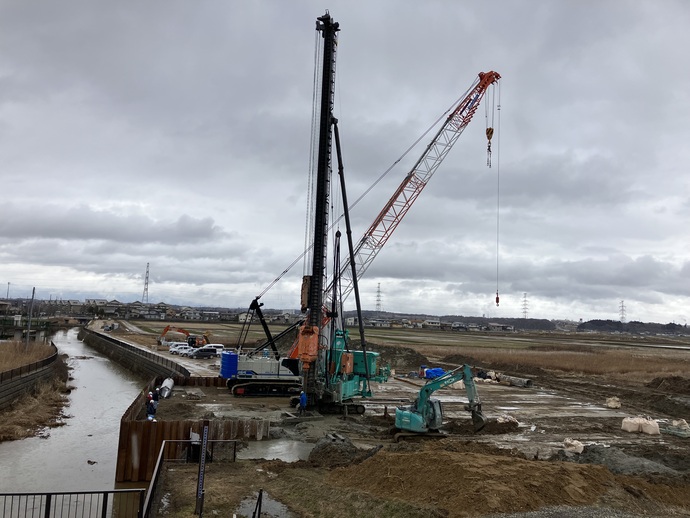

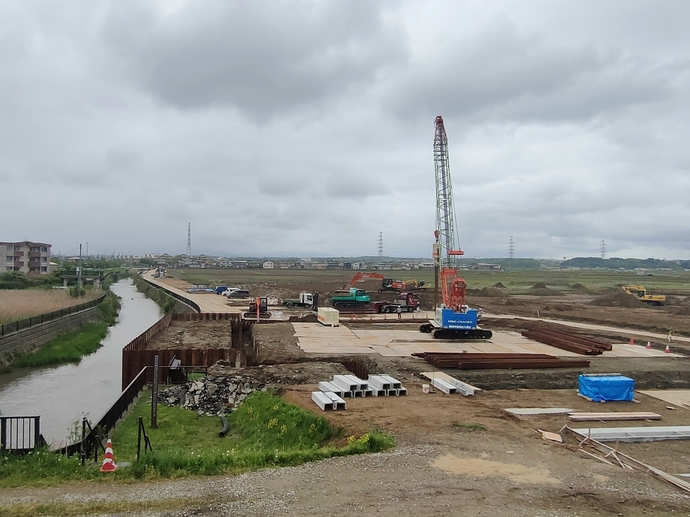

杭基礎施工状況

導水路入口部の土留矢板の施工が終わり、令和6年2月9日からコンクリート杭(直径1m、長さ35m)を計93本打ち込む杭基礎工事を行っています。令和6年3月1日現在、31本の施工が完了しており、合計93本打ち終わるのは令和6年4月下旬を予定しております。

杭基礎施工状況
令和6年3月1日
  • 杭基礎施工箇所および施工状況 (PDF 554.3KB)新しいウィンドウで開きます

土留矢板施工状況

杭基礎工事のため、導水路入口部の護岸を取り壊し、土留矢板の施工中です。

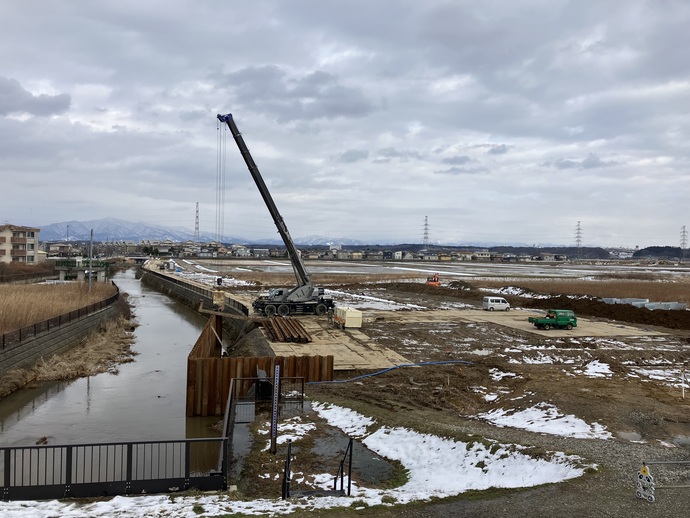

土留矢板施工状況
令和6年1月30日

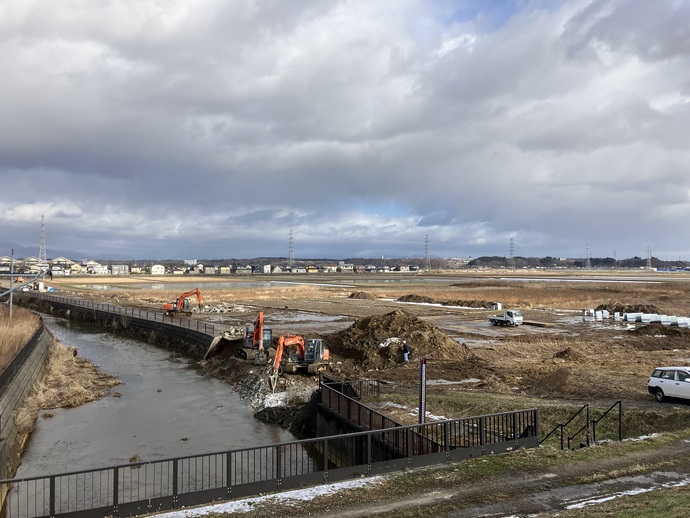

護岸取り壊し状況
護岸取り壊し状況 令和6年1月17日

表土剥ぎ取り状況

草木を伐採し、表面の軟弱な土の剥ぎ取りを行いました。これから、杭基礎施工の準備を行う予定です。

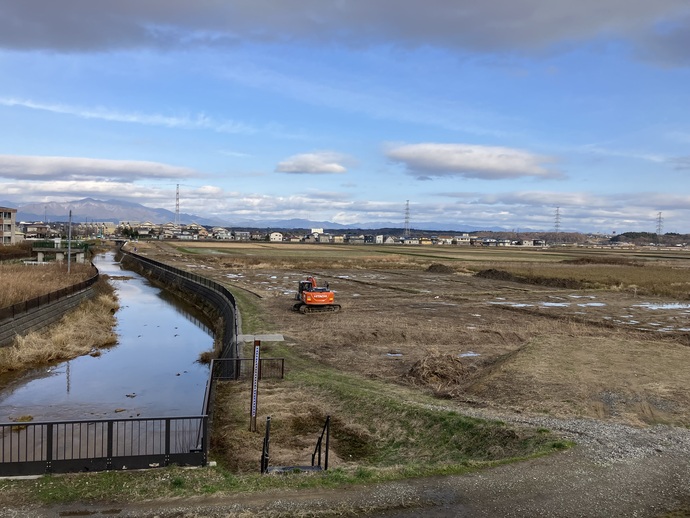

表土剥ぎ取り状況
令和5年12月14日

着手前

着手前

PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。

よりよいウェブサイトにするために、ページのご感想をお聞かせください。

このページに問題点はありましたか?

このページに関するお問い合わせ

秋田市建設部 道路建設課
〒010-8560 秋田市山王一丁目1番1号 本庁舎4階
電話:018-888-5749 ファクス:018-888-5748
お問い合わせは専用フォームをご利用ください。


市政情報

まちづくり

建設

河川
  • 古川流域の総合的な治水対策協議会
  • 古川排水機場整備工事
  • 河川改修事業
  • 河川環境整備事業
  • 道路排水路等整備事業
  • 河川水位情報
  • 河川敷地等の占用許可
  • 災害対策用排水ポンプ車について
  • 雄物川下流圏域および馬場目川水系の水災害対策プロジェクト
  • 特定都市河川
  • 河川管理施設長寿命化計画

このページの先頭へ戻る

  • 前のページへ戻る
  • トップページへ戻る
表示
  • PC
  • スマートフォン

広告欄

秋田市ホームページに掲載されている広告については、秋田市がその内容を保証するものではありません。

[バナー広告について]

  • 広告:こくみん共済(全労済)COOP 全国労働者共済生活協同組合連合会(外部リンク・新しいウインドウで開きます)
  • 広告:新築・リフォーム・不動産 山建開発(外部リンク・新しいウインドウで開きます)
  • 広告:LINXAS株式会社 お酒買取高価 お酒は20歳になってから(外部リンク・新しいウインドウで開きます)
  • 広告:スマホ買取のリンクサスモバイル(外部リンク・新しいウインドウで開きます)
  • 広告:水のトラブル即解決 あなたに安心安全なくらしを 水道修理のセーフリー(外部リンク・新しいウインドウで開きます)
  • 著作権
  • 個人情報について
  • サイトの使い方
  • リンク集

秋田市役所

〒010-8560 秋田市山王一丁目1番1号
秋田市窓口案内電話:018-863-2222 ファクス:018-863-7284
開庁時間:平日 午前8時30分から午後5時15分まで

法人番号:3000020052019

  • 市役所アクセス
  • 市の組織
秋田市の位置図

秋田市について

  • 秋田市の紹介
  • 秋田市へのアクセス
  • まちづくり
  • 統計情報

Copyright © Akita City, All Rights Reserved.
